4月28日凌晨,夜色未褪,捷报已传。随着最后一组设备调试完成、各项参数稳定达标,由杭州平晟电力实业有限公司(以下简称平晟实业公司)承接的临平第二净水厂新上35千伏变电工程及电力接入工程,顺利完成全部土建施工、设备安装、接线调试与专项验收全流程工作,为这座“水处理王国”打通了电力动脉。

作为浙江省首例大规模“地埋式净水厂+上盖产业”模式建设工程,临平第二净水厂将污水处理设施全部置于地下,地表则建设现代化产业园区,承载着区域污水处理、生态治理、城市扩容的多重使命,投运后将大幅提升临平全域污水处理调配能力,优化水环境格局,辐射带动周边片区人居环境与产业能级双提升。

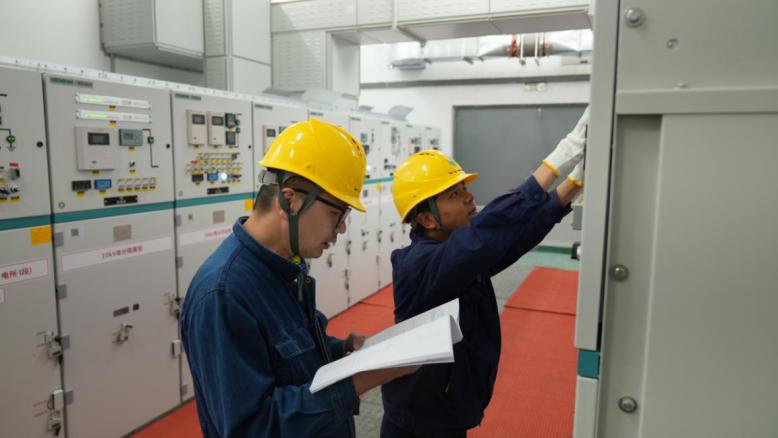

电力配套作为净水厂运转的核心命脉,35千伏配套电力工程建设标准高、工艺要求严、配套衔接紧。平晟实业公司主动担当属地电力基建主力军,高标准统筹施工组织、人员调配、物资保障,全力以赴保障项目落地。历经五个月连续奋战,项目顺利完成35千伏变压器2台安装、各类变配电设备60台就位调试、电缆敷设总长超7000米,顺利打通“电力大动脉”。

该35千伏电力配套建设项目建设周期横跨冬夏两季,现场工况复杂、外部制约因素多,各类突发难题接踵而至,给施工推进带来极大考验。前期工程中,项目配套电缆管道早在2025年五月份已施工完成,随后历经近一年盛夏高温、寒冬低温的反复交替,管道材质受热胀冷缩影响,内部形成负压空间,久而久之造成通道堵塞。为此施工团队主动前置工作,安排专业人员逐段排查管道路由,逐条疏通管道内腔,清除淤堵、排查隐患,从源头扫清电缆敷设前置障碍。
同时,施工期间恰逢江南梅雨季,连日阴雨连绵,场地泥泞,井内积水倒灌问题突出。雨水不断汇入电缆工作井,积水淤积不仅影响施工操作,还易浸泡设备、侵蚀管线,埋下安全隐患。为不耽误施工计划,团队坚持提前一天现场踏勘,逐一核查每一座电缆井水位情况,发现积水立即启动抽排作业,连夜排水清淤,确保次日施工工作面达标,保障电缆敷设工序无缝衔接、稳步推进。
在电缆敷设的高峰期,工程沿线施工点分散、露天作业多,长达数千米的电缆盘踞在工地沿线,成了“夜盗”眼中的肥肉。为确保物资的安全,团队严格落实24小时值守制度,每日安排专人通宵守夜巡逻,全覆盖巡查施工点位、物资堆场,从严做好防盗、防火、放破坏管控,守住施工安全与物资安全底线。
而在白天,由于施工道路狭窄,为了不给交通“添堵”,电缆运输车常在凌晨4点便抵达场地,而此时,守夜人刚交接完,进场协调人员又已提早到场,对接场地、疏通线路,确保天一亮,角磨机就能准时响起,电缆就能开始“游动”。
作为水厂核心关键配套基建,项目自启动以来便面临重重挑战,建设工程步履维艰。项目地处水厂厂区内,现有管线错综复杂、交叉作业密集、安全施工难度较高;加之35千伏变电及外线接入工程技术标准严苛、电网供电衔接要求严格,既要保障站内设备安装精准无误,又要确保外线电缆接入安全稳定,实现安全、质量、进度三重管控压力全程拉满。同时,项目涉及多部门协同、多单位配合、手续审批繁琐、施工方案反复优化、现场统筹调度等环节繁杂,工期紧、任务重、管控标准严苛,每一步推进都伴随着诸多困难。面对这些困难与压力,项目团队迎难而上,层层把关、闭环管理,不放过任何问题,顶住了风险高、技术调试难、协同工作量大的压力,用坚守与付出化解全部管控难题。
凌晨投运的灯光,照亮的是民生福祉,赋能的是产业未来。展望未来,平晟实业公司将以本次项目为新起点,持续总结高压工程建设经验,锤炼专业队伍,持续书写电力护航城市建设的实干答卷。(李天红、周晨阳)
